臺州灣大橋及接線工程TS12標進展情況
所屬分類: 公司動態 發布時間:2016-07-04
概要:
臺州灣大橋及接線工程TS12標進展情況
我公司中標承建的臺州灣大橋及接線工程TS12合同段,路線跨越路橋區和溫嶺市,北起路橋區金清鎮金清港北岸,南至溫嶺市濱海鎮,起訖樁號為:K170+271.7~K174+410,路線全長4.14km,于K173+990.462附近設置溫嶺北互通,并敷設濱海連接線(起訖樁號為:LK0+000~LK4+000)。
本標段主要工程內容包括路基填方、路基軟基處理、橋梁、通道及涵洞,合同清單工程量6.36億元。合同起始日期為2015年8月25日,結束日期為2018年5月24日,總工期為33個月。
工程自開工以來,進展基本順利,迄今實際完成了LK2+088~LK2+960便道填筑;路基完成池塘清淤完成7335.00m3,路基填筑(包含河道、池塘石屑及清宕渣回填、碎石墊層)完成8.84萬m3,塑料排水板完成69.15萬m,水泥攪拌樁完成20.37萬m,預應力管樁完成17.44萬m;橋梁完成772根樁基,完成27根系梁、承臺、63根立柱。完成溫嶺北互通主線1號橋完成1片蓋梁、溫嶺北互通A匝道橋完成1片臺帽、溫嶺北互通主線1號橋完成5片T梁。迄今累計完成產值19449.59萬元,占合同價的32.08%,進度符合合同要求。
【施工現場組照】

項目部駐地

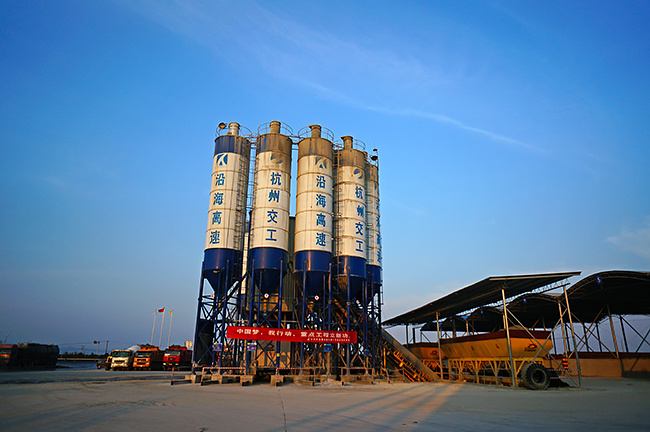

拌合樓

實驗操作

梁板鋼筋制作

鉆機施工現場

T梁噴淋養護

梁場

夕陽中的橋梁立柱
關鍵詞: 臺州灣大橋及接線工程TS12標進展情況
